駐車場経営におけるサイン計画は、単発のデザイン作業ではありません。それは「法的調査」に始まり、「運営ロジック」の構築を経て、「システム実装」に至る一連のプロジェクトです。本記事では、実際の開発フローに即した5つのフェーズで、収益性と安全性を最大化する計画手法を解説します。
目次
【Phase 1】 調査・基本構想(Pre-Planning)
~法的リスクの洗い出しとコンセプト策定~
計画の初期段階で最も重要なのは、立地特性の把握と法的規制のクリアランスです。デザイン決定後に法的不可(NG)が出ると、手戻りによる多大なコストロスが発生します。
1.1 自治体規制と景観条例の確認
多くの自治体では、屋外広告物法に加え、独自の景観条例を定めています。
-
色彩規制の確認: 「マンセル値」による厳格な数値規制(例:彩度4以下)があるエリアでは、企業のブランドカラー(赤や黄色)がそのまま使用できない場合があります。この場合、地色をダークブラウン(10YR 2.0/1.0)やオフグレーなどの推奨色に落とし込み、文字色との明度差で視認性を確保する「景観対応型デザイン」を初期から想定する必要があります。
-
許可申請の要否: 案内看板には「適用除外(許可不要)」の基準があります(例:表示面積5㎡以内、高さ5m以内など)。これを戦略的に活用し、申請コストとランニングコスト(更新手数料)を削減する計画を立てます。
1.2 ターゲット・利用形態の定義
誰が、どのように使う駐車場かによって、サインの「言語」が異なります。
-
利用者の属性: 病院であれば高齢者対応(ユニバーサルデザイン)、観光地であれば多言語対応、商業施設であればファミリー層対応が必要です。
-
回転率の想定: 短時間利用が多いコンビニ併設型等は「即時性」重視、長時間滞在型は「安心感」重視のデザインコンセプトを策定します。
【Phase 2】 ゾーニング・動線計画(Zoning & Layout Strategy)
~物理的な配置と誘導ロジックの構築~
ハードウェア(看板)を作る前に、ソフトウェア(ルールと動線)を確定させます。
2.1 複合用途におけるゾーニング計画
時間貸し、月極、荷捌き、身体障害者用などが混在する場合、看板だけでなく物理的な区画整理が必須です。
-
カラーによる識別: 建設現場の安全管理手法等を応用し、エリアの属性を色で定義します(例:月極=青、一時利用=赤)。
-
荷捌きスペース: 商業施設では条例(附置義務)に基づき、床面積に応じた台数を確保します。一般車が誤進入しないよう、路面ペイントで明確に区分し、搬入動線を完全に分離します。
2.2 動線計画とトラフィック・コントロール
-
歩車分離の徹底: 車路幅員(通常5m〜6m)とは別に、歩行者用通路(グリーンベルト等、幅1.2m以上推奨)を確保し、安全な移動経路をサインで誘導します。
-
大規模施設の階層・エリア識別: 広大な駐車場での迷子(自車位置喪失)を防ぐため、フロアやゾーンごとに「記憶のアンカー」を設定します。
・カラーコーディング: 4階=青(海)、3階=緑(森)など。
・キャラクター設定: 英数字(A-1, B-2)に加え、直感的に記憶に残る「動物」や「果物」のアイコンをエレベーターホールや柱に大きく掲示します。
【Phase 3】 詳細デザイン・仕様策定(Detail Design & Spec)
~視覚工学に基づく「伝わる」デザイン~
法的要件と配置計画に基づき、具体的なサインの仕様を決定します。

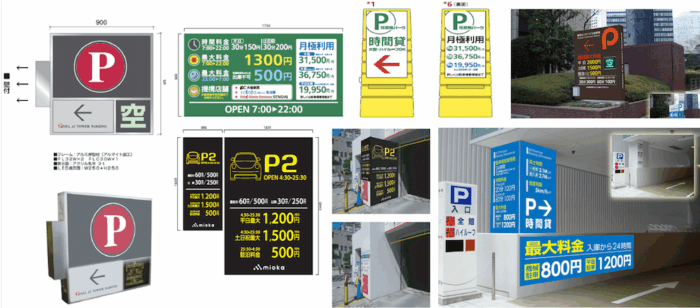

3.1 視認性を最大化するフォント・色彩設計
-
フォント(書体): 運転中の瞬間的な認識には「ゴシック体(太ゴシック・丸ゴシック)」が絶対的な正解です。明朝体は細部が潰れるため避けます。
-
文字サイズ: 施設内の設計速度に応じ、徐行エリア(10km/h以下)でも最低10cm〜15cm、導入路では20cm〜30cmの文字サイズを確保します。
-
色彩心理: 「満車=赤」「空車=緑(または青)」は世界共通の認識です。病院では不安を軽減する「青・白」、注意喚起には「黄・黒」の警告色を使用します。
3.2 素材選定とコスト・耐久性
イニシャルコストと将来のメンテナンス費用のバランスを考慮します。
-
アルミ複合板: 軽量で錆びにくく、安価(数千円/枚〜)。現在の主流素材です。
-
路面表示: 耐摩耗性に優れた「アクリルウレタン樹脂」塗料を採用し、タイヤの据え切りによる剥がれを防ぎます。

【Phase 4】 システム融合・運営計画(System Integration)
~DXによる効率化とPR戦略の融合~
静的な看板に、動的なシステムを組み込みます。
4.1 満空表示・誘導システムの選定
-
センサー選定: コインパーキングなら「ループコイル(埋設)」、立体駐車場なら車室ごとの「超音波センサー」や「カメラ検知」を選定します。
-
リアルタイム誘導: 「3階満車 / 4階空車」といった情報を入口やスロープ手前のデジタルサイネージで表示し、場内の回遊ロスを減らします。
4.2 デジタルサイネージによるPRと防犯
-
動画コンテンツ: チケットレス決済の手順や、施設内のテナント情報(ランチ情報等)をサイネージで放映し、クロスセルを狙います。
-
「見せる」防犯: 監視カメラの映像をあえて入口のサイネージに映し出すことで、「しっかり管理されている」安心感をPRしつつ、不正駐車を強力に抑止します。
【Phase 5】 施工・各種申請・運用管理(Construction & Operation)
~コンプライアンス遵守と資産維持~
最終的な設置工事と、オープン後の管理体制です。
5.1 許認可申請と施工管理
-
建築確認申請: 高さ4mを超えるポールサインや広告塔を設置する場合、建築基準法に基づく「工作物確認申請」が必要です。屋外広告物の許可とは窓口が異なるため、工程に余裕を持つ必要があります。
-
駐車場法に基づく届出: 料金、管理者、約款などを明記した管理規程を、供用開始後10日以内に都道府県知事へ届け出ます。サインの内容はこの届出と完全に一致していなければなりません。
5.2 メンテナンスとPDCA
-
定期点検: 看板の落下事故を防ぐため、ボルトの緩みや腐食の定期点検が義務付けられています。
-
デザインの更新: 料金改定時はもちろん、看板の退色(特に赤色は紫外線で消えやすい)が見られた場合は、速やかに盤面交換を行います。汚れた看板は施設のブランド毀損に直結します。
